Vandaag werd het grootste deel van het dak geïsoleerd met cellulosevlokken. Het onderste deel van het achterste dakvlak kon nog niet afgewerkt worden omdat er nog een velux ontbreekt. Daardoor moesten hier en daar wat kieren opgevuld worden met houtvezelisolatie opdat de cellulosevlokken niet zouden ontsnappen naar dat dakdeel.
Hoewel het nogal onverwacht kwam is het toch een goede zaak voor de komende wintermaanden. De impact is ook meteen duidelijk: straatgeluiden zijn veel meer gedempt, en alles voelt veel meer "cozy".
Het laatste deel zal waarschijnlijk samen met de nieuwe achterbouw worden geïsoleerd.
Vandaag werd de houtvezel-isolatie voor de zoldermuren geleverd... met de grootste camion die ze maar konden vinden, zo leek het toch 😅

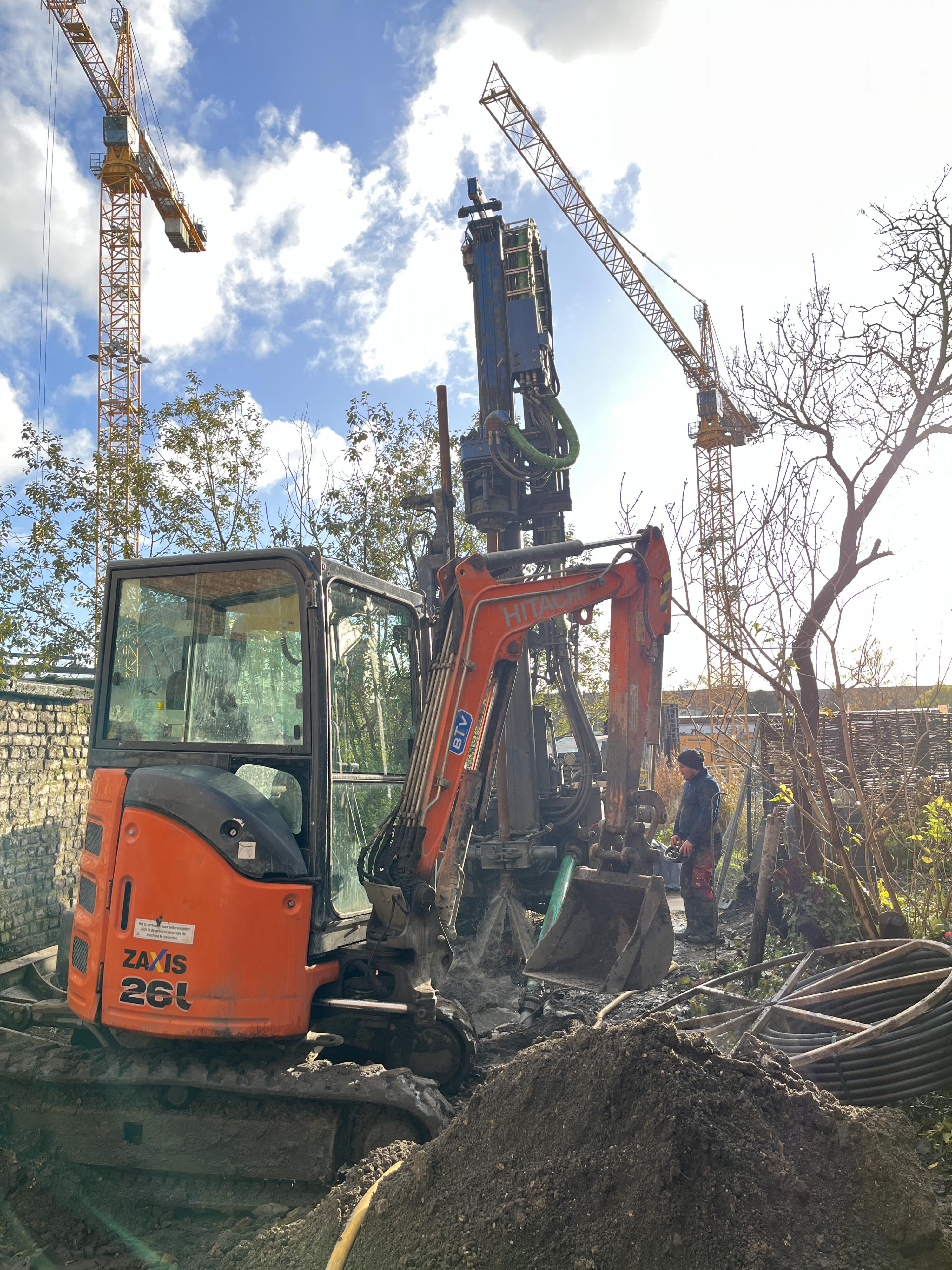

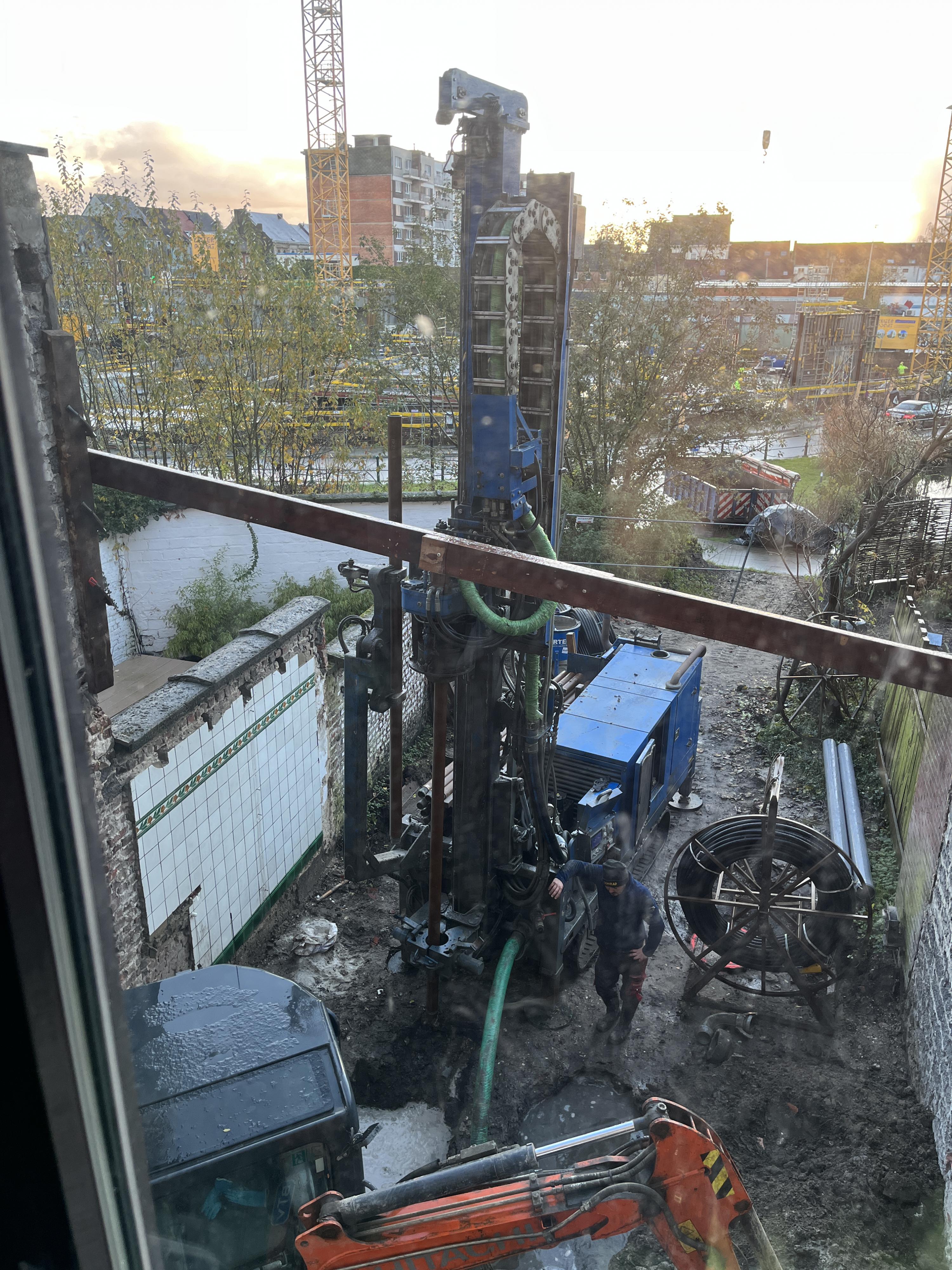

Na 10 dagen van schuiven met de planning kwam de boormeester deze morgen, genezen en vol goede moed toe om eindelijk de 2 boringen van 100m diep te maken.
Om dat te doen maken ze sleuven in de grond waar water en boorresten in kunnen gebufferd worden.

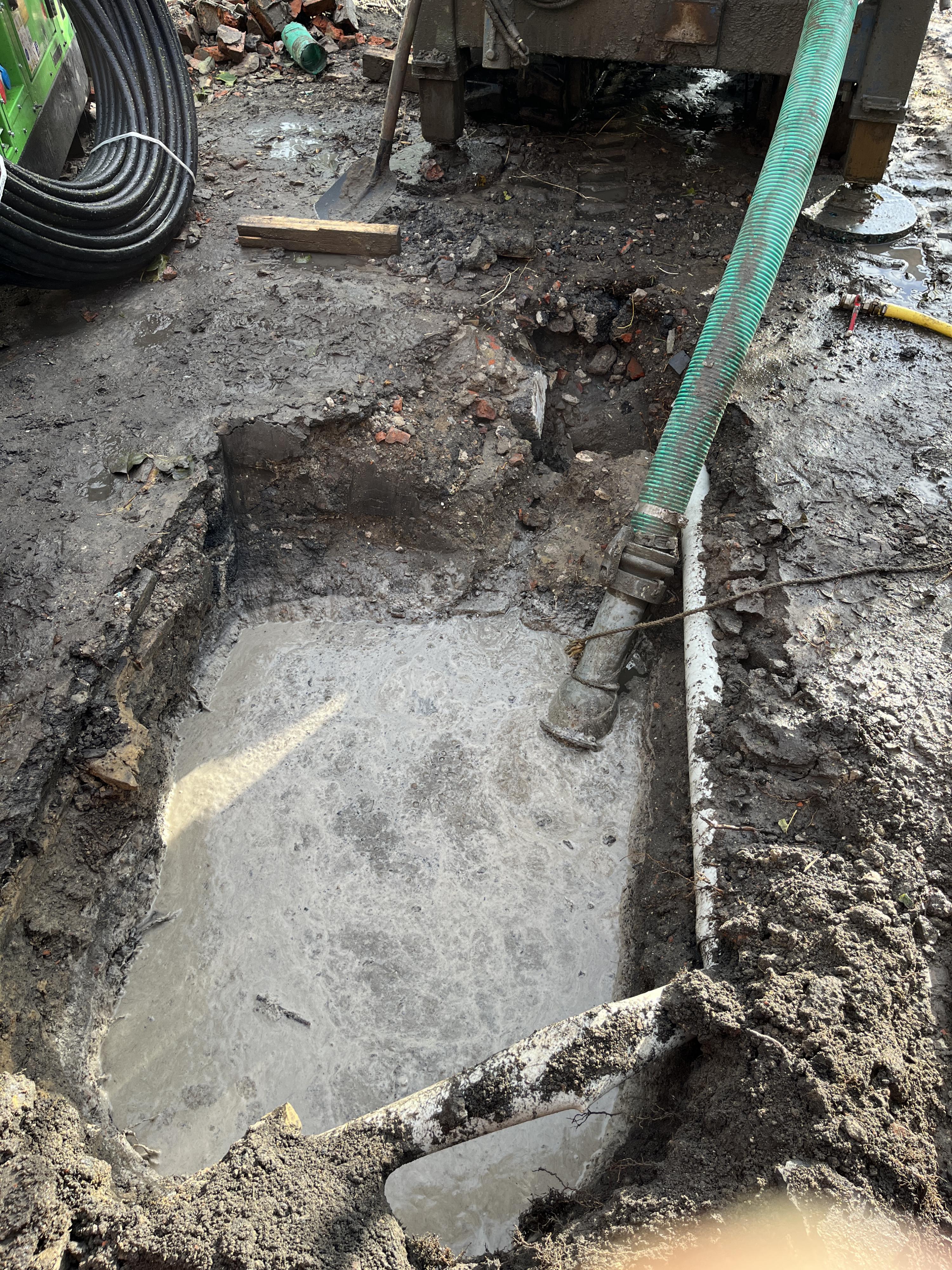

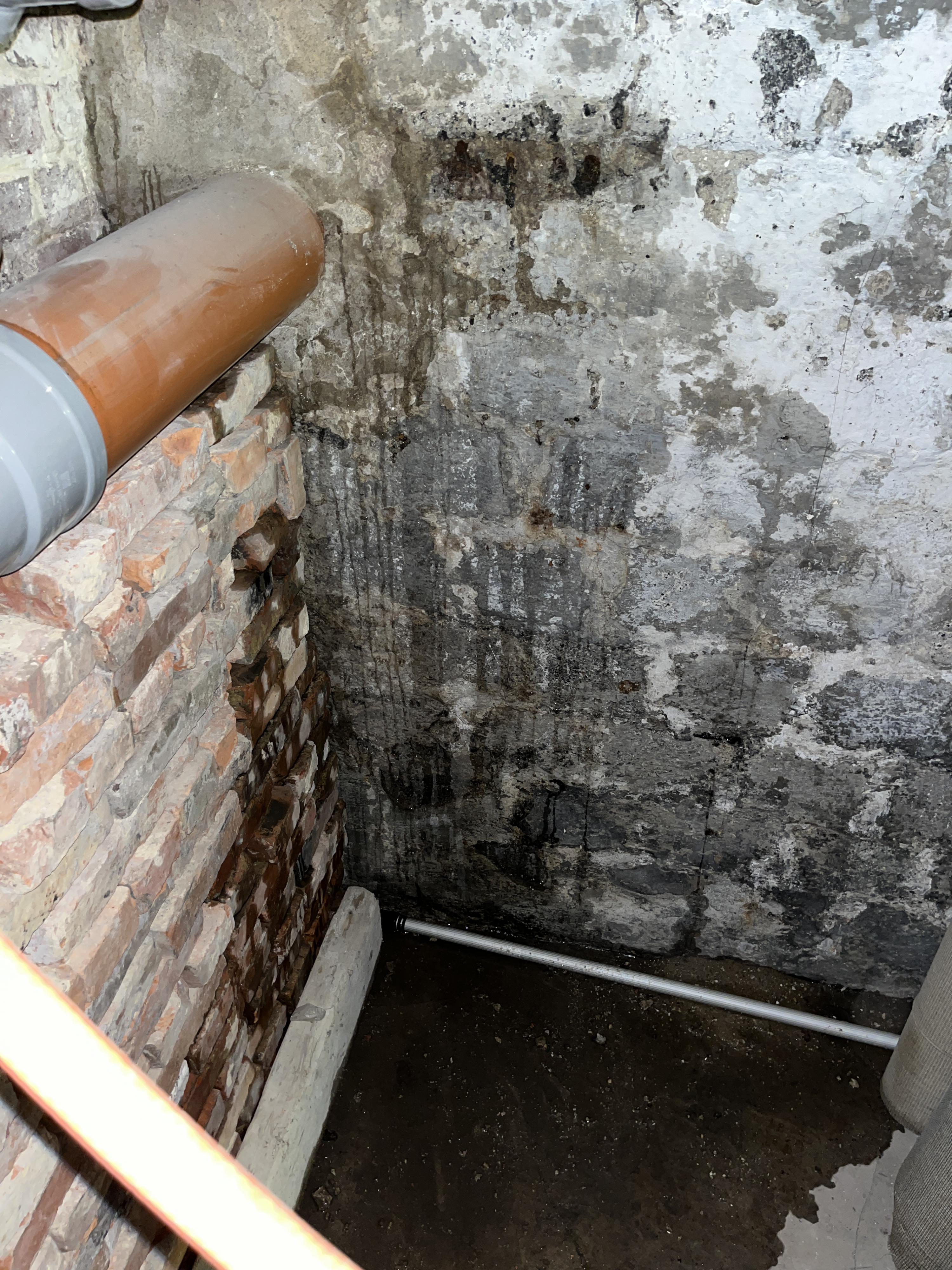

Bij de eerste waterbuffer liep het al mis: er zat nog een oude rioleringsbuis, waardoor het water wegvloeide tot tegen de achtermuur van de kelder. Resultaat: water in de kelder en mislukte poging.
Om verder te kunnen besloot hij dan eerst de 2de locatie - dieper in de tuin - aan te pakken, maar ook die poging mislukte omdat de bovenkant van de boorput telkens inviel door de losse grond.
Resultaat: de boortoren blijkt niet geschikt voor inze ondergrond en een andere ploeg moet opgeroepen worden.
Het bijft dus afwachten en schuiven met de planning. 😔
Nu de waterleiding op zolder geïnstalleerd is kon ik de oude douchecabine terug in mekaar steken en aansluiten. Gisteren had ik het meeste al gedaan maar tegen dat ik merkte dat ik de aansluit-flexibels weggegooid had bij de afbraak waren de winkels al toe, dus we hebben pas vandaag terug een werkende douche.
Dank aan iedereen waarbij we in afwachting hebben mogen douchen!
De voorbije dagen was RV Technics hier aan de slag om water en elektriciteit te voorzien voor de studio boven. De oude boiler kon worden hergebruikt en zo hebben we eindelijk weer warm water om af te wassen zonder waterkoker!
Op zolder had de aannemer de schouwen al afgebroken, maar het steenpuin moest nog worden opgeruimd want maandag komt RV Technics voor het eerste deel van de technieken.

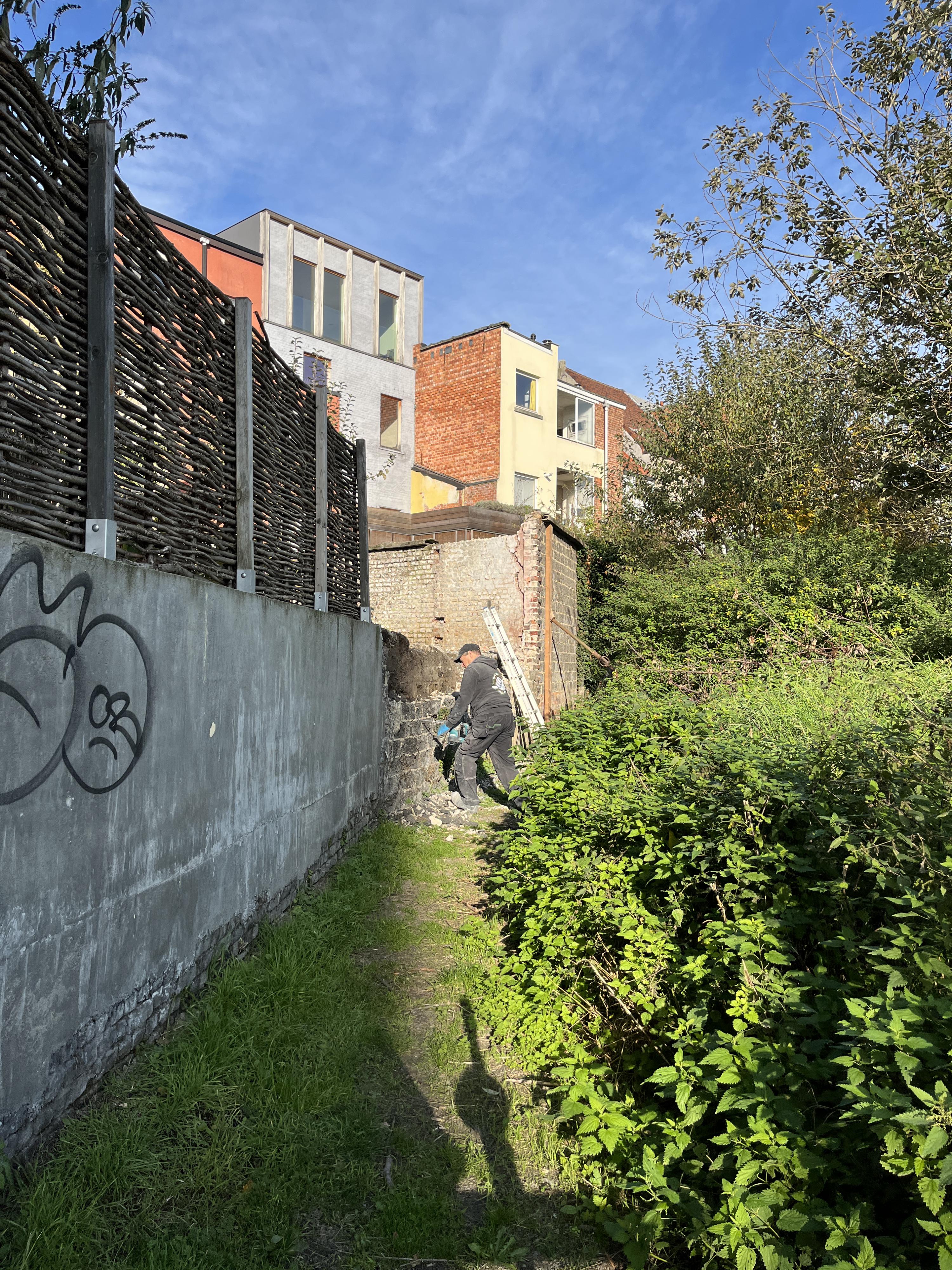

Samen met Sofie en Simon hebben we het bouwkraantje van de grondboringen voor de geothermie afgeschermd met wat platen van de oude badkamer en het steenpuin via het raam naar beneden gegooid.

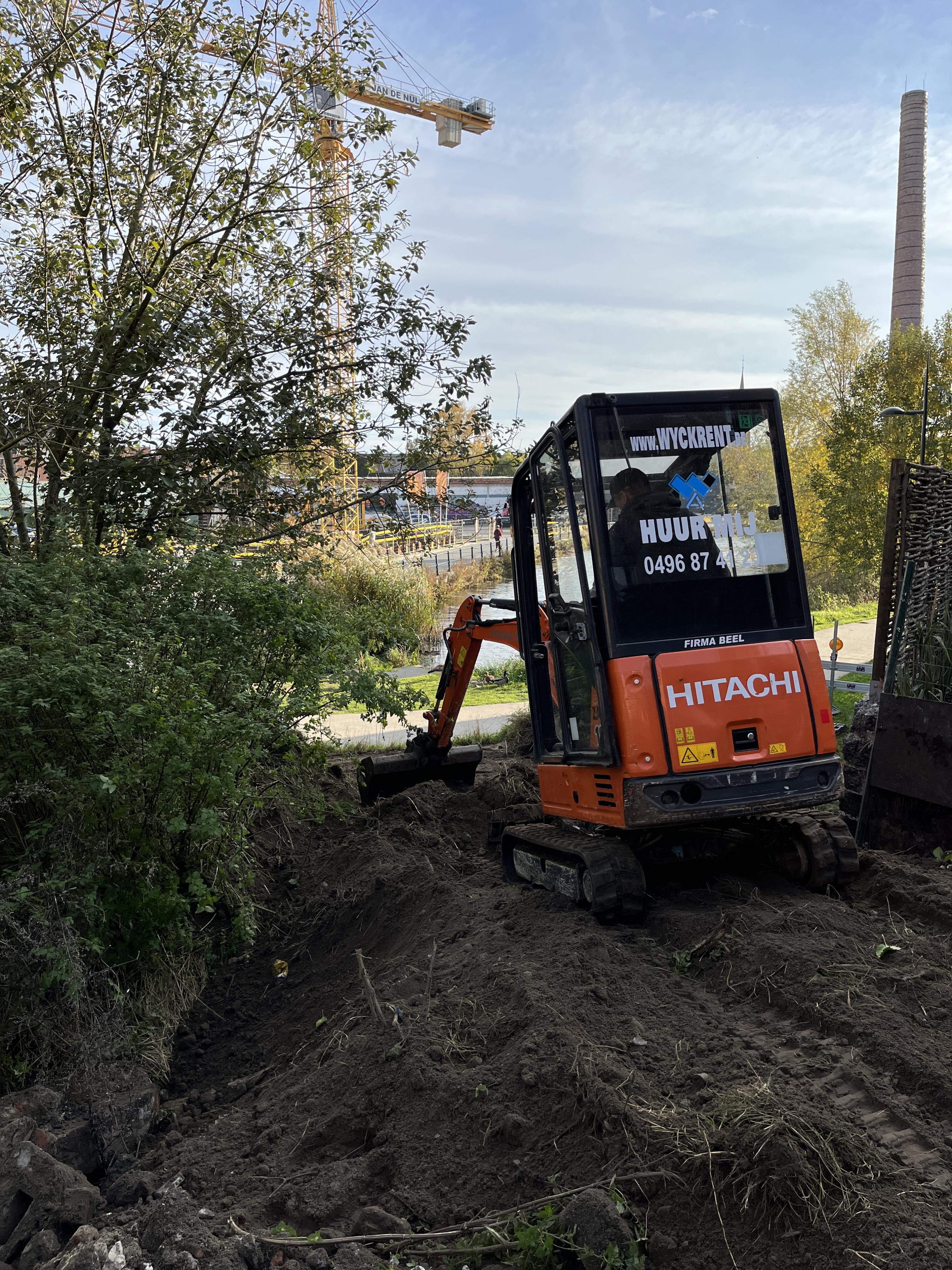

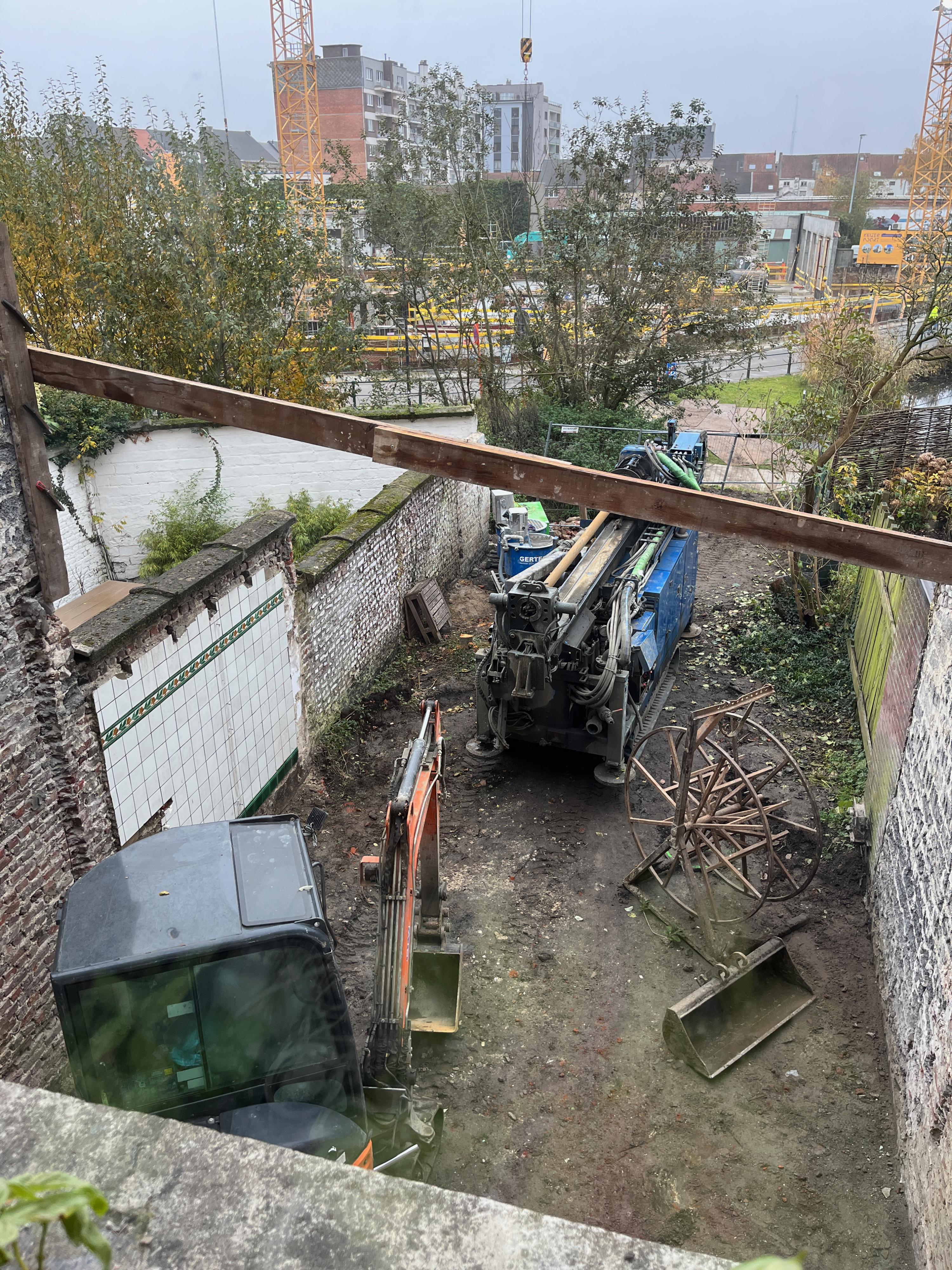

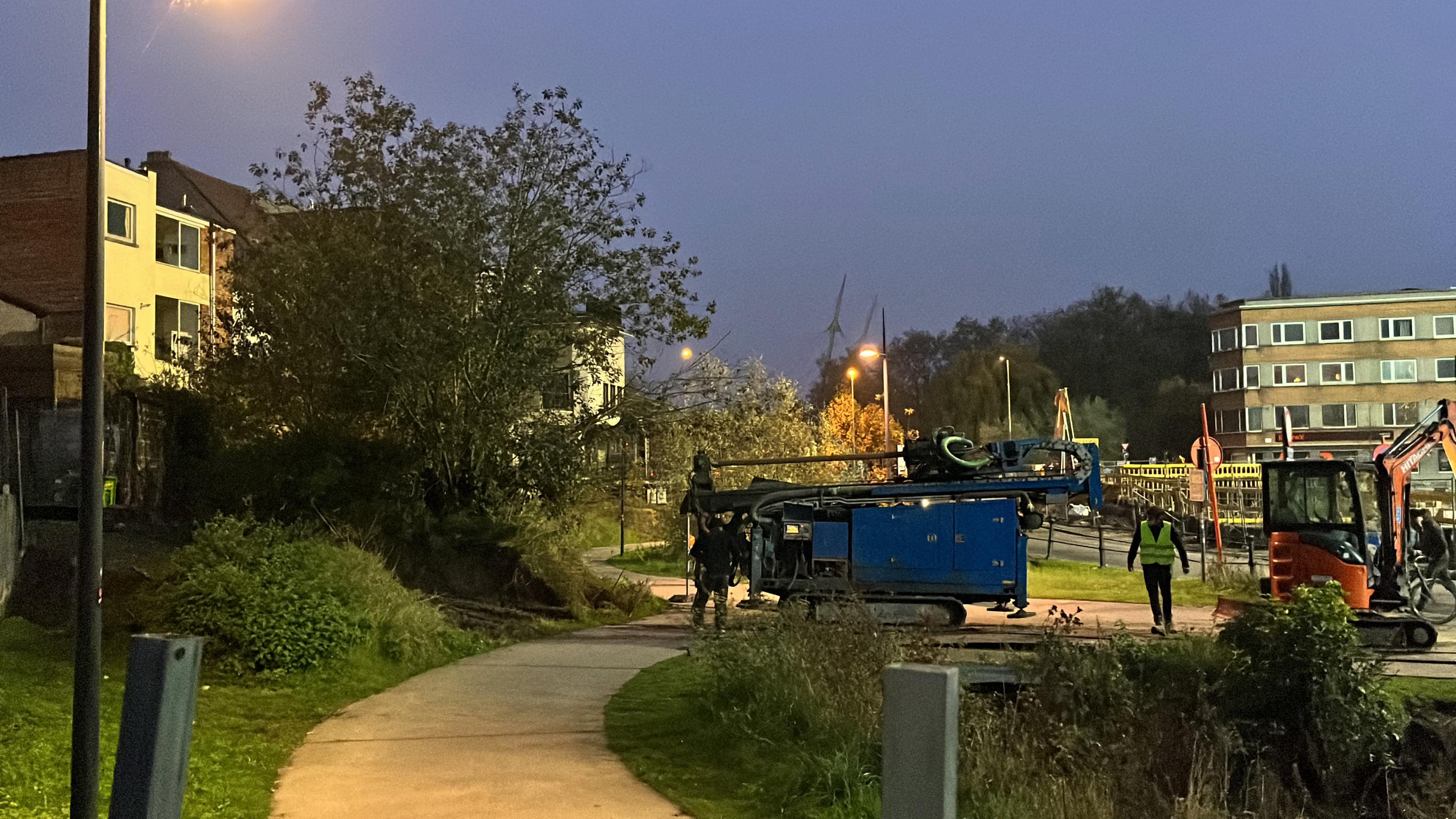

Na een eerste bezoek van de projectleider gisteren kwamen deze morgen - perfect op schema - de boortoren en de rest van het materiaal voor de geothermische boringen toe.
Om dat mogelijk te maken hebben we eerder al een helling laten maken zodat de machines via de Fransevaart en het fietspad daar zouden kunnen binnenrijden. Een deel van het fietspad moest ook afgesloten worden, dus moesten we ook omleidingen en signalisatie voorzien - een heel karwei.
We hadden gevraagd om voor 7u toe te komen omdat de Fransevaart een heel drukke fietsas is, zeker tijdens de (school-)spits. Dat was bijna gelukt, maar het uitladen duurde wel even, waardoor het toch steeds drukker werd. Gelukkig konden Emma, ikzelf en de projectleider van Ecoheating de fietsers in goede banen leiden.
Eens het kraantje en de boortoren op ons terrein stonden had de projectleider jammer genoeg slecht nieuws: de boorder was ziek, waarop ze dus weer vertrokken.
Dat betekent vertraging voor de rest van de grond- funderings- en rioleringswerken. Echt vervelend, ook voor onze aannemer die z'n planning in het water ziet vallen, maar een werf die nooit vertragingen oploopt is waarschijnlijk een utopie. We zullen dus nog wat geduld moeten uitoefenen.

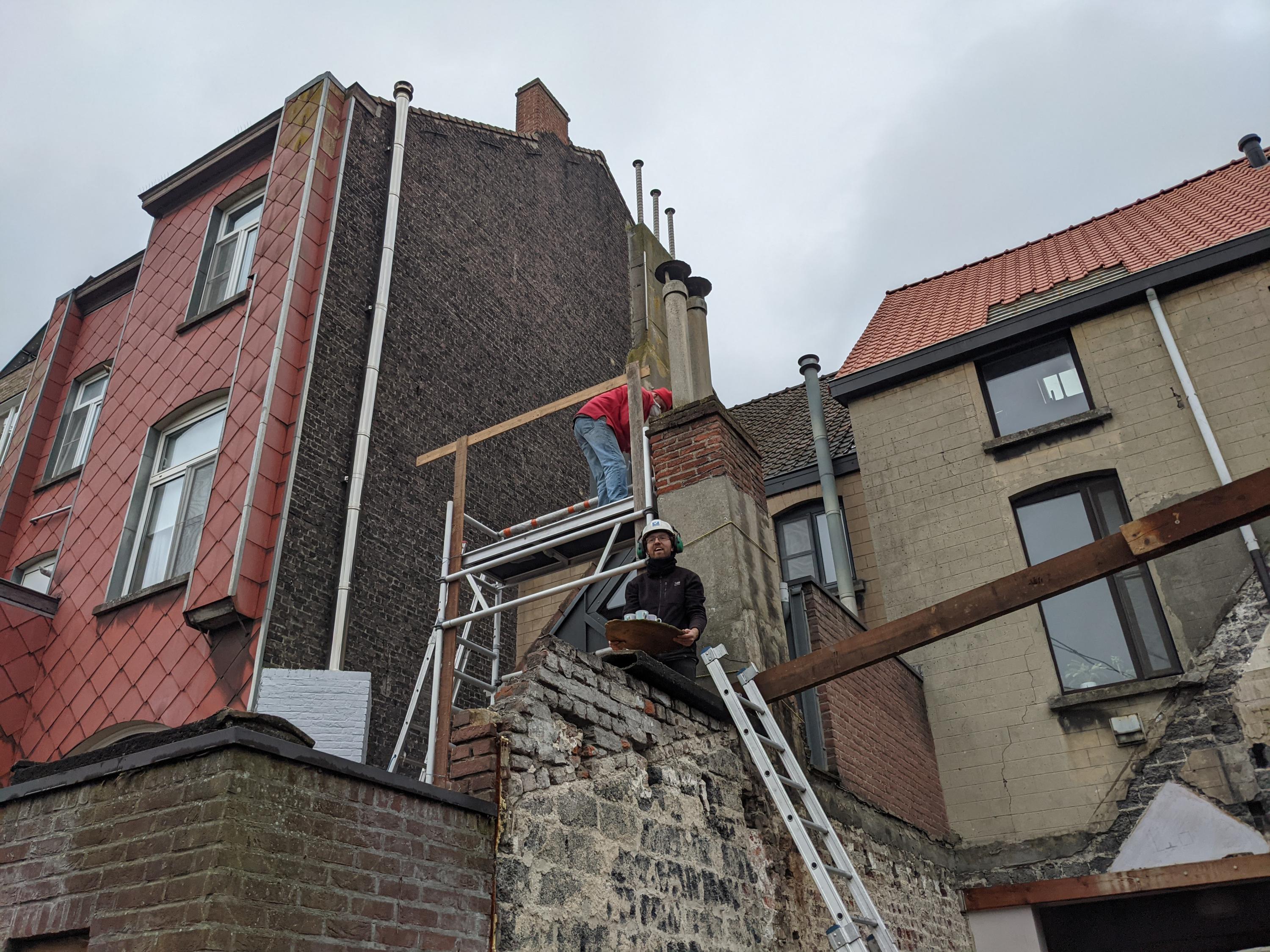

De schouw van onze achterbouw en de ongebruikte schouw van onze buurman leunden tot voor de afbraak tegen mekaar. Nu deze van de buurman vrij kwam te staan begon ze over te hellen, dus om gevaarlijker toestanden te voorkomen hebben we besloten om ze af te breken.

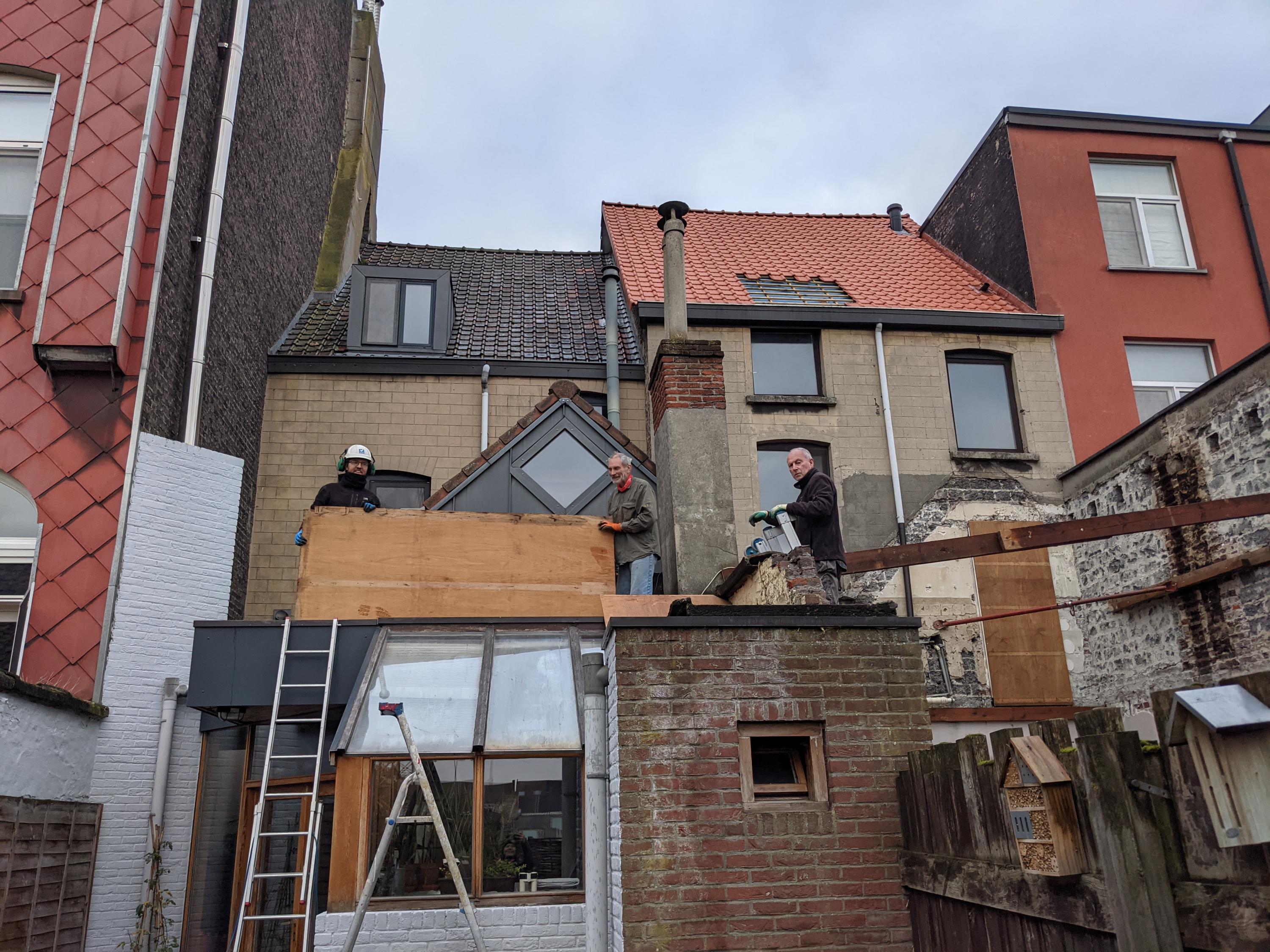

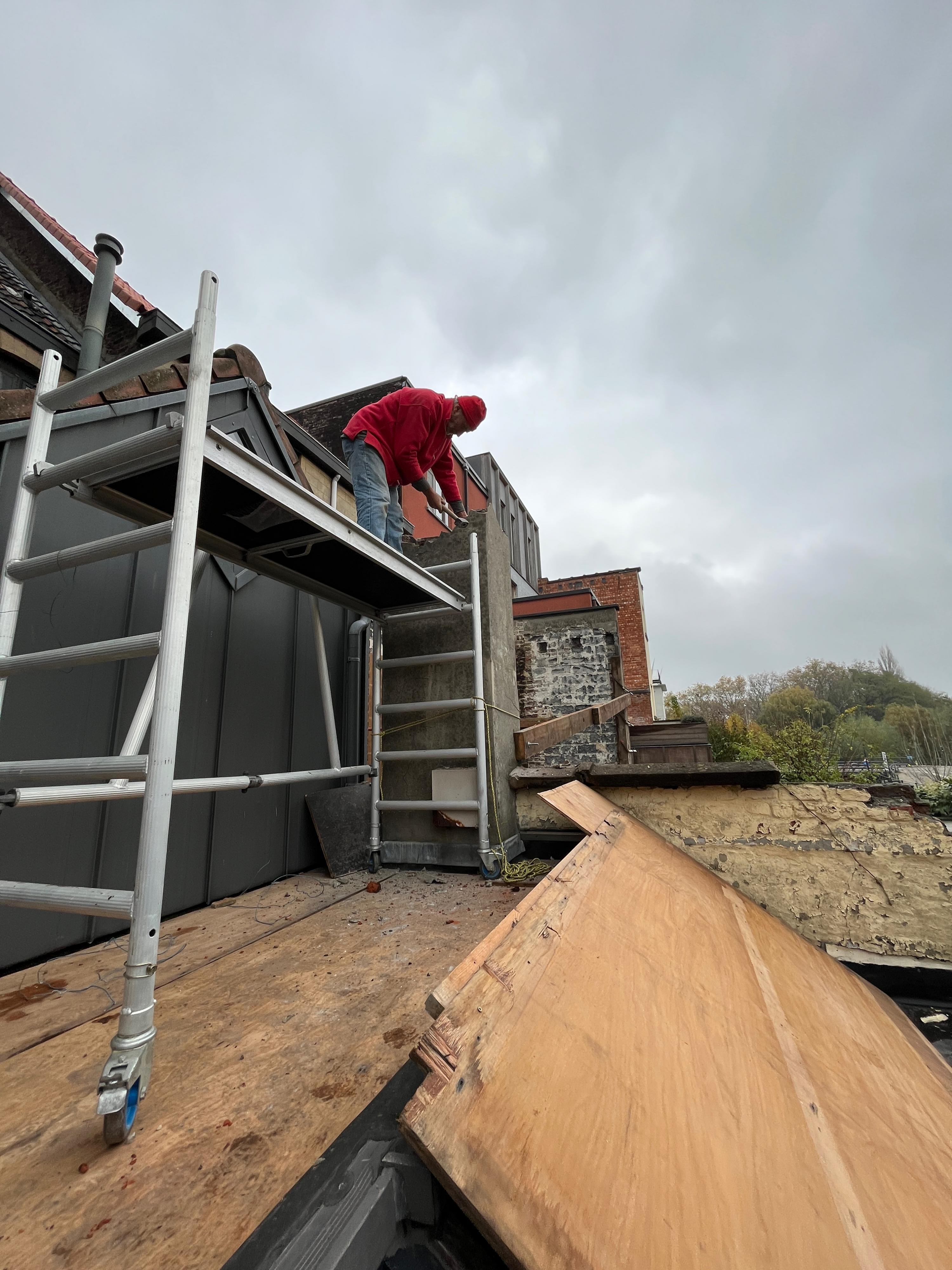

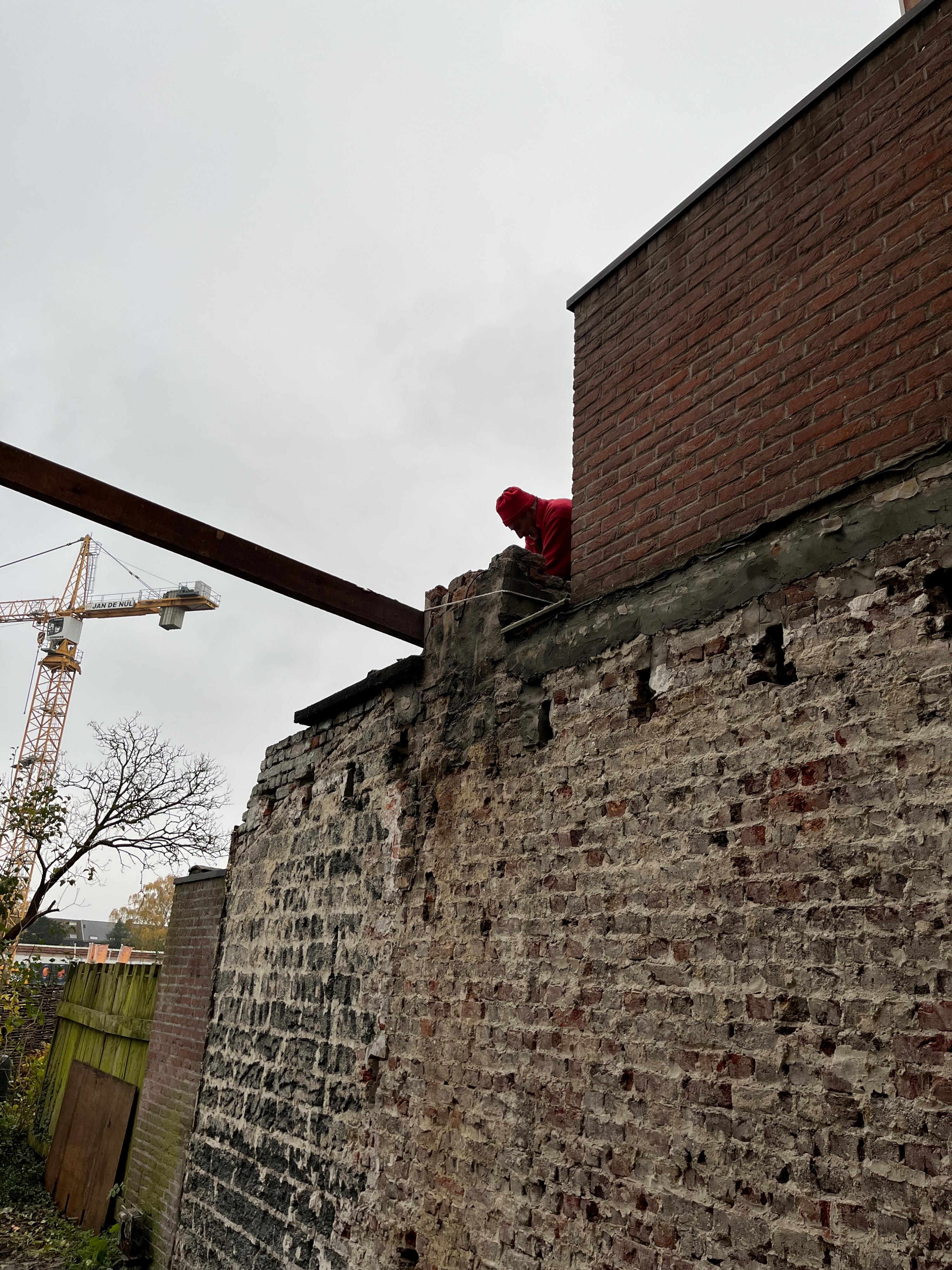

Na het beschermen van het dak en de schuine ramen met platen en het plaatsen van een stelling kon mijn vader beginnen met het losmaken van de asbestbuizen. Gelukkig bleken die niet superzwaar en met de nodige voorzichtigheid konden we ze mooi verpakt afvoeren.

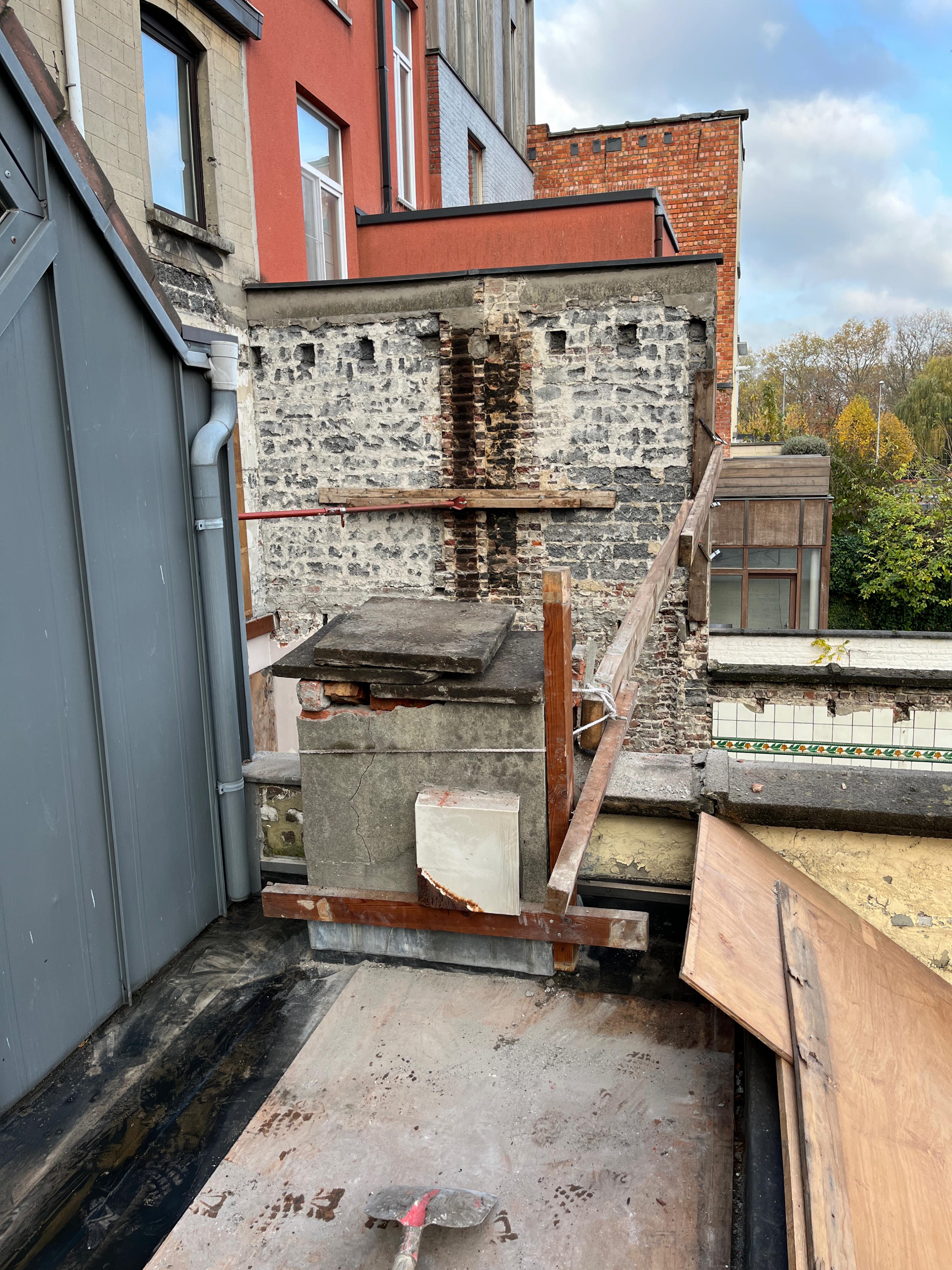

De rest van de schouw bleek heel erg los te staan, wat extra problematisch was aangezien de gemene muur aan de andere kant daartegen geschoord was. Met wat puzzelwerk hebben we dat redelijk kunnen oplossen, maar ik ga toch blij zijn als er weer een achterbouw staat zodat alles weer opgeblokt staat.

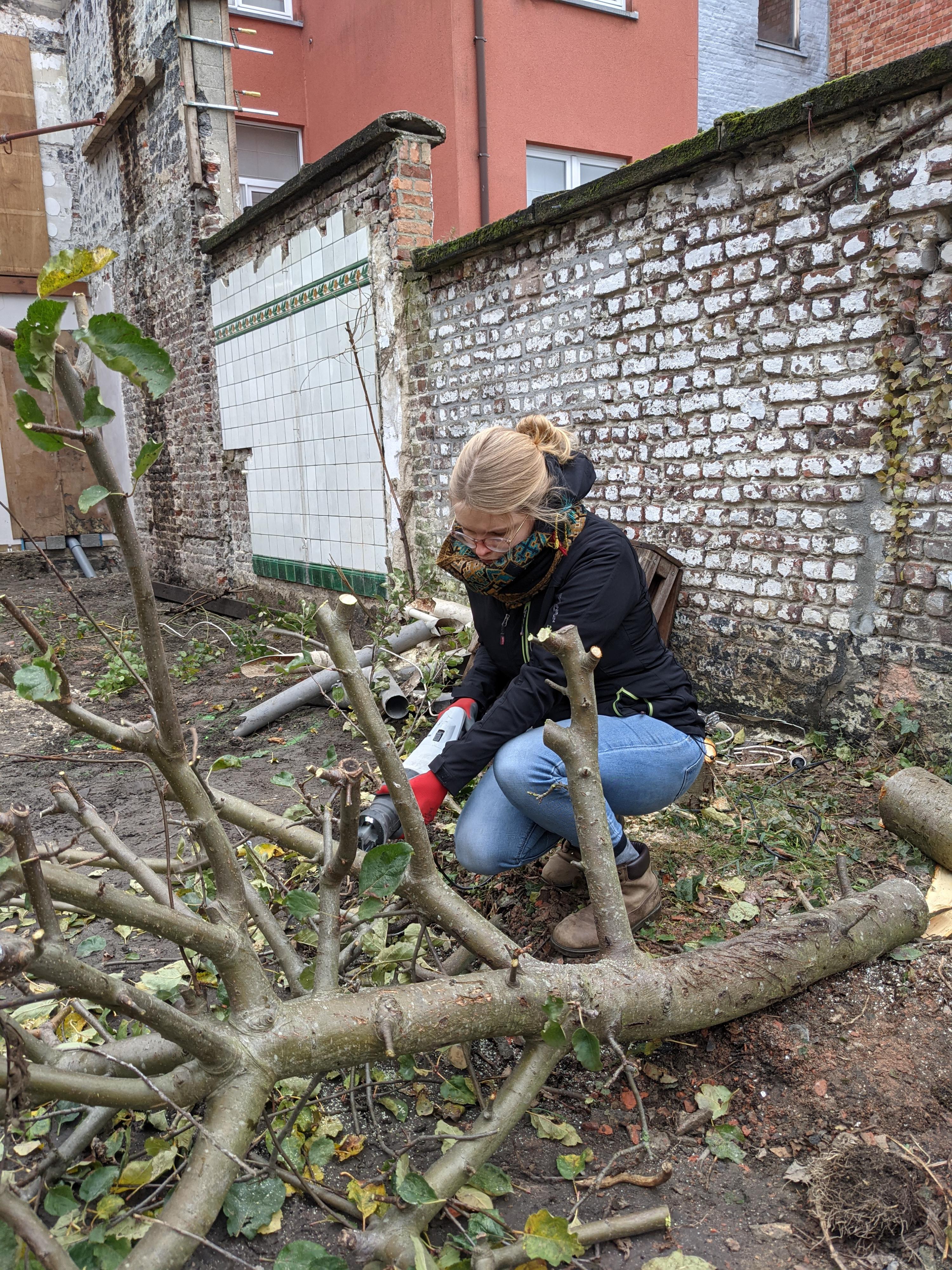

De appelboom moest er vandaag ook aan geloven: die stond in de weg voor de geothermische boringen, en we waren toch al niet zo'n fan van de stoofappeltjes. De zoektocht naar een nieuwe boom kan beginnen 🌳

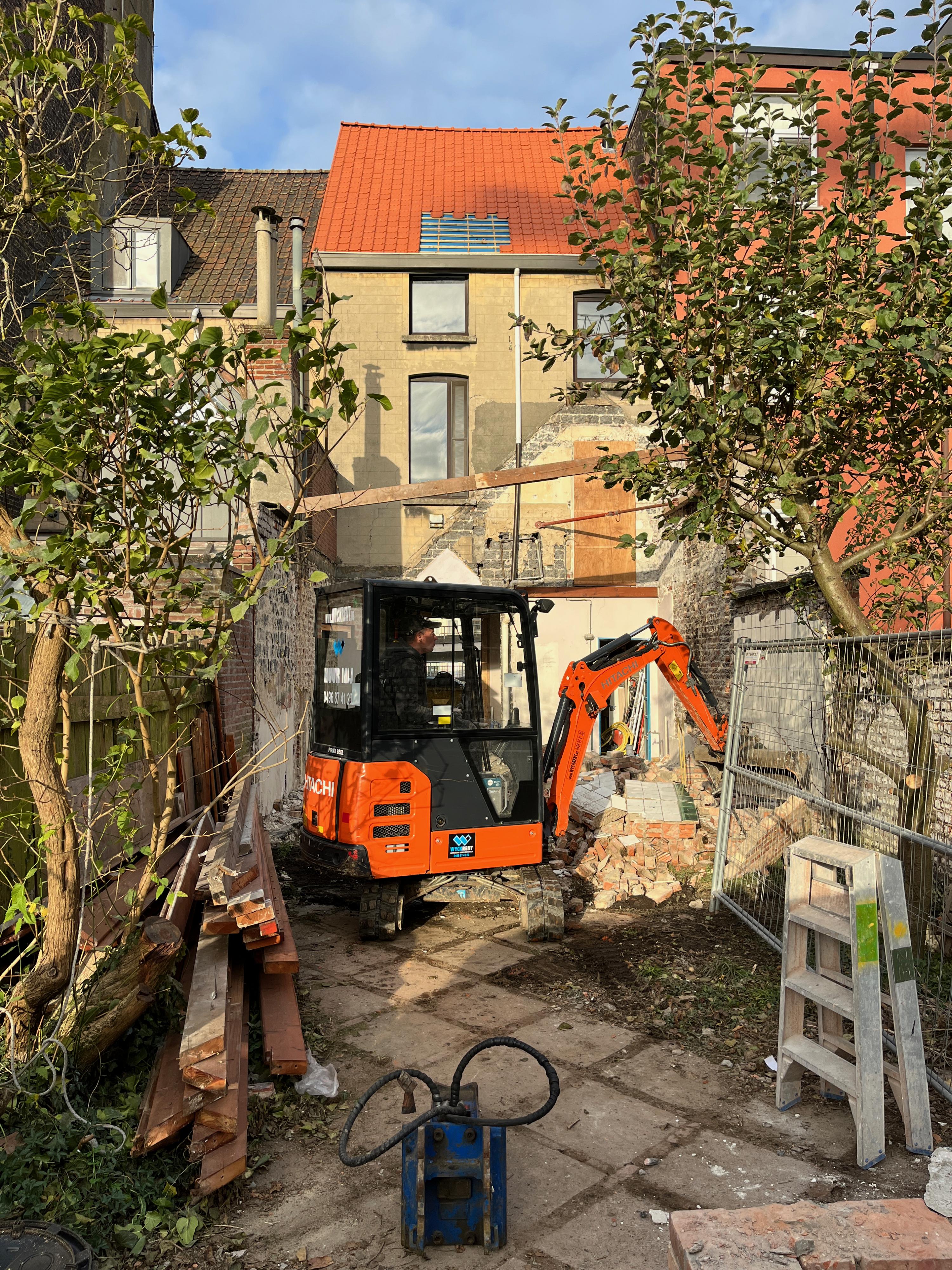

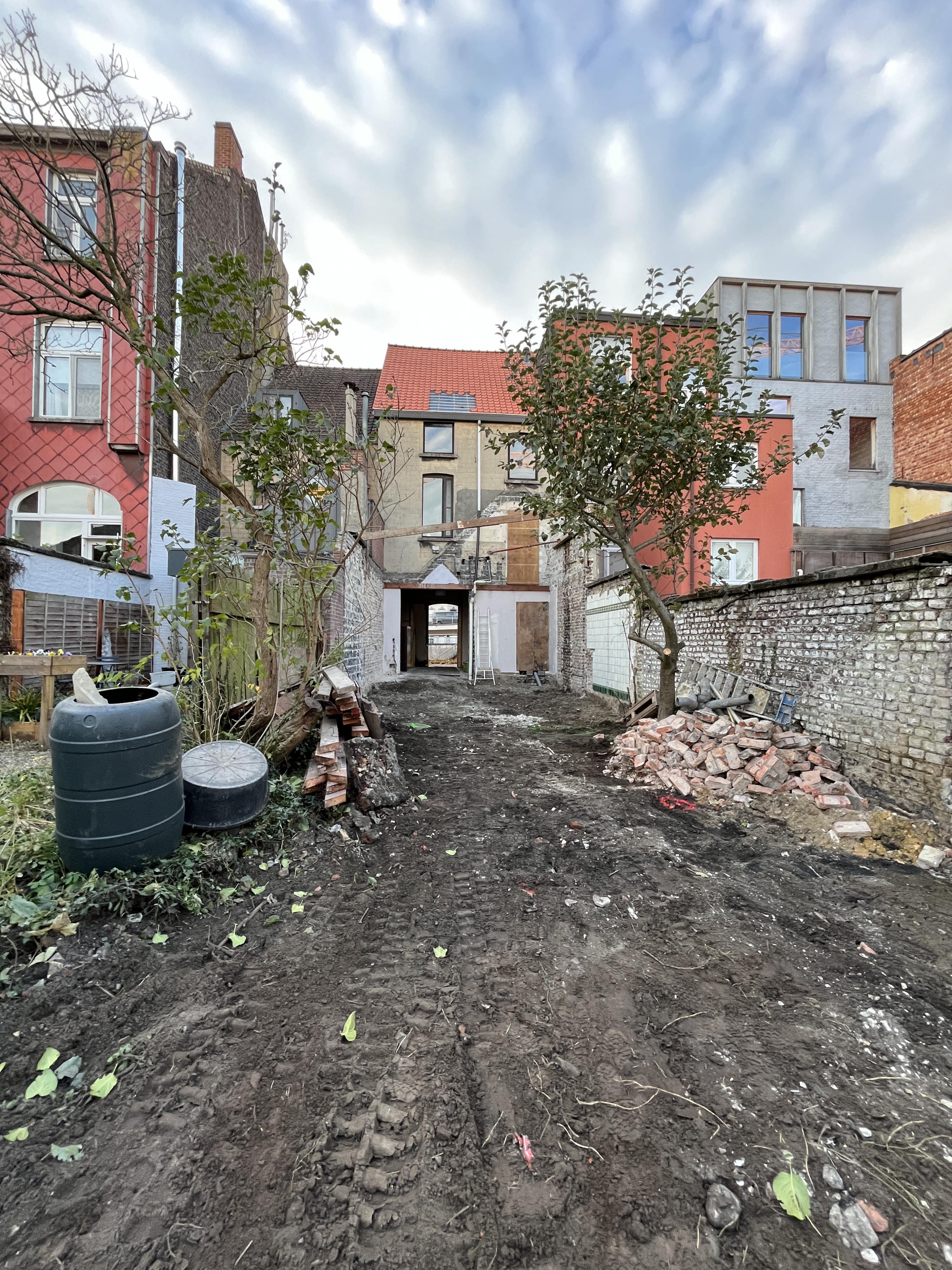

De aannemer heeft vandaag de achtermuur voorzichtig afgebroken en een helling gemaakt om van achter uit toegang te hebben tot ons terrein.

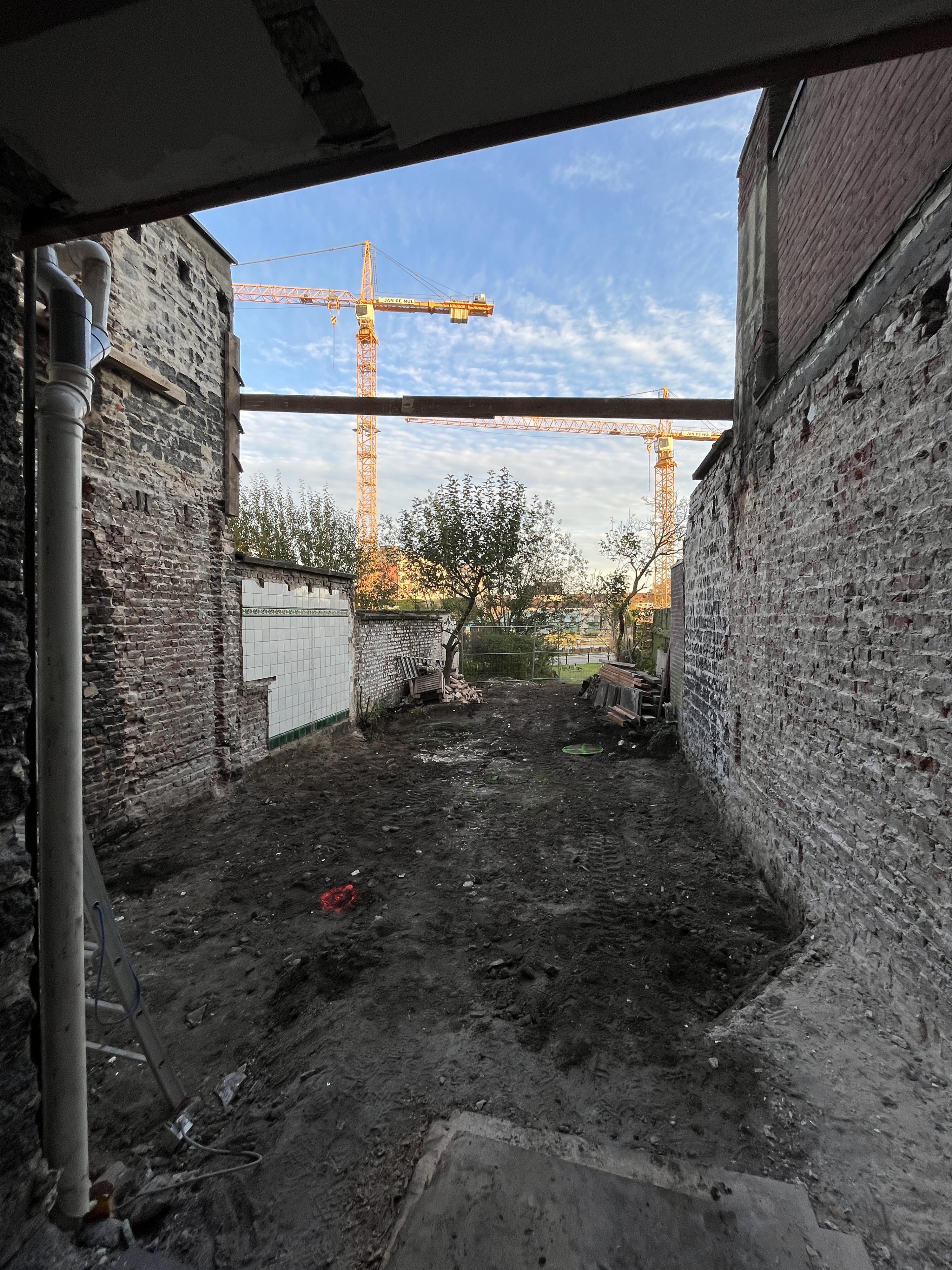

Nog een beetje opkuis en we zijn klaar voor de grondboringen!

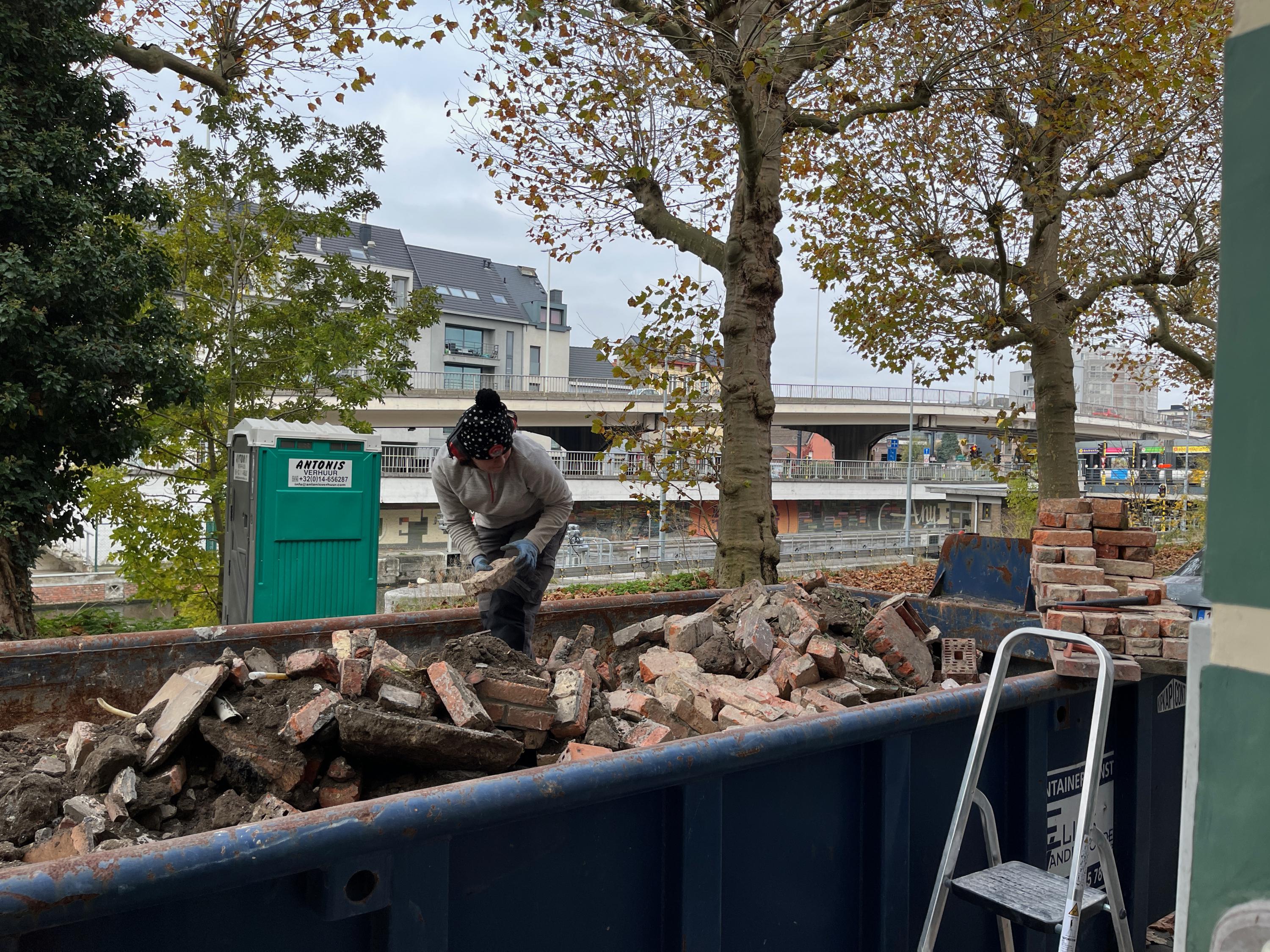

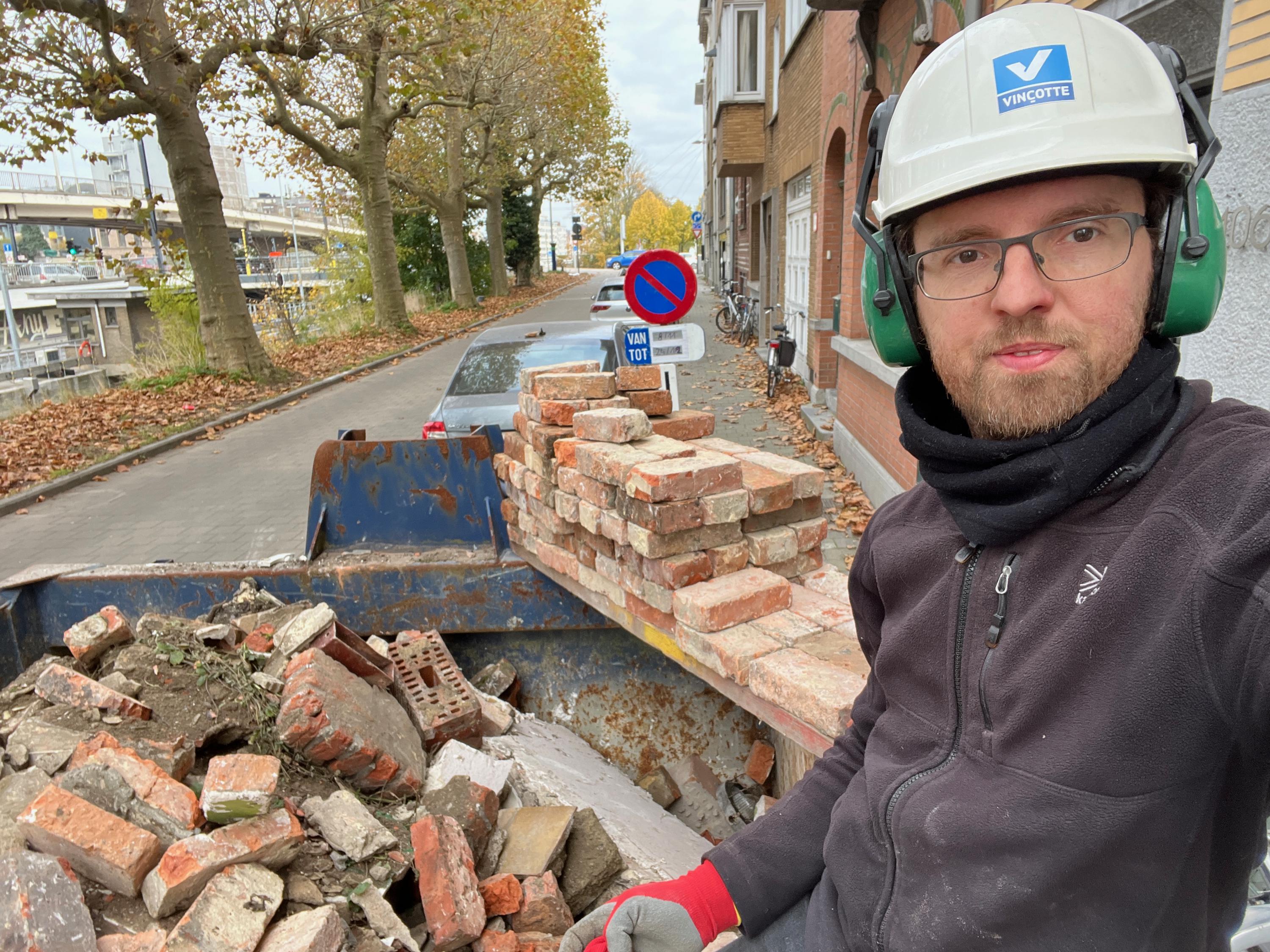

De laatste stukjes muur werden afgebroken door de aannemer. Dat betekende ook weer tijd om "steentjes te kuisen": dumpster diving naar recupsteentjes, en dan de mortelresten afkappen. Weer wat extra materiaal om de nieuwe fietsenberging later op te bouwen!

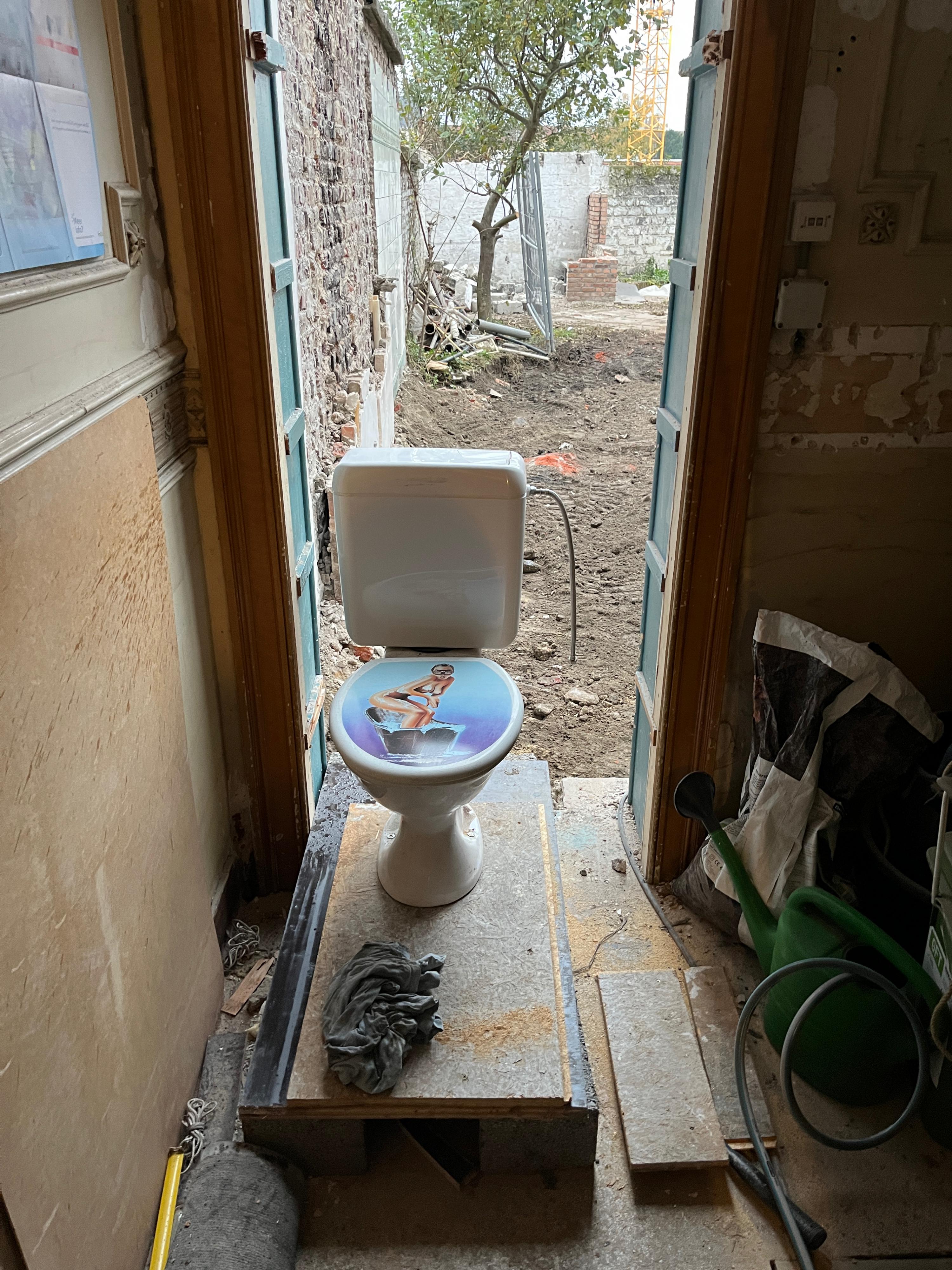

Ook hebben we de oude WC-pot op de tijdelijke afvoer gemonteerd, zo hoeven we toch niet meer naar het werftoilet op straat.
